海上风电新纪录!24小时安装一台机组
来源:中广核新能源 时间:2021/2/22 22:36:39 用手机浏览

浩荡春风起,奋进脚步疾。随着芦潮港码头悠扬的汽笛声久久回荡,春节期间的每一个清晨,中广核新能源浙江嵊泗海上风电项目交通船“远润风电7”载着项目部人员缓缓从码头出发,驶向海上施工现场。东海之滨的朝阳,照耀着中广核人“严、慎、细、实”的工作作风,见证着嵊泗项目锐意进取、务期必成的坚定步伐。

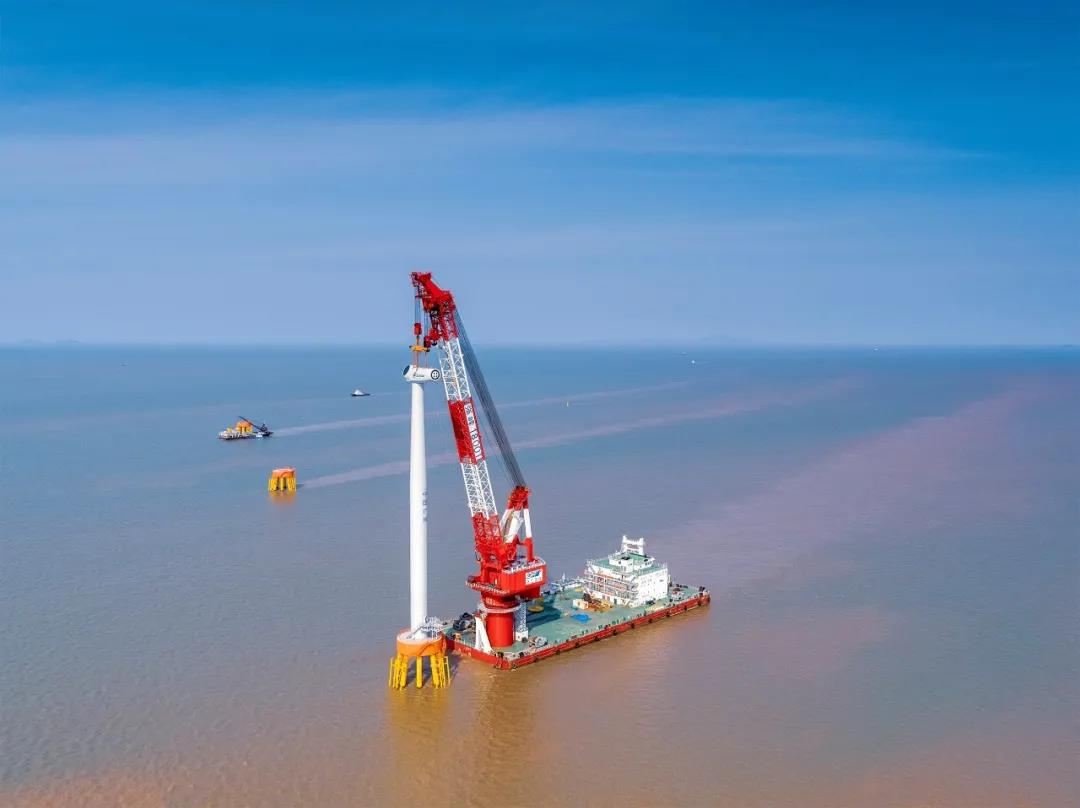

面对2021年春节复杂多变的疫情形势与愈发激烈的“抢装潮”,中广核新能源嵊泗项目部全体员工响应公司就地过年的号召,主动请缨、全员坚守,为工程建设站好最重要、最关键的一班岗。春节期间,现场345名作业人员、21艘船舶连续作业,3个风机安装作业面、3个承台施工作业面安全、平稳开展。2月11日至19日,嵊泗项目高效完成了2台风机安装、1420m3承台混凝土浇筑。2月14日,随着42号风机叶片与轮毂成功对接,该台风机顺利完成安装,创下了24小时内完成1台风机安装的新纪录。


2021年初,冬季寒潮频繁地袭扰着浙江地区,致使项目月均有效作业天数不足15日,且施工窗口期存在“短、少”的特点,往往单次窗口期不足两天。面对此不利影响,嵊泗海上项目部积极应对,持续探索工序优化、工效提升方案,根据场内风机安装船舶的特点,将原本完整的吊装工序切分成平行施工单位,使一天的窗口期也能有效利用,发挥了船舶最大工效。


自2020年12月16日“海龙兴业号”进场以来,项目团队多方协调、科学组织,以小时为单位编制船舶进撤点和施工计划,专人跟船落实计划执行,狠抓每一个宝贵的施工窗口期。在“1艘浮吊船+2艘风机安装船”组合吊装,项目风机安装作业踏上了高速路。两个月内,该高效组合模式共计完成了13整台风机安装,截至2021年2月19日,项目累计完成16台风机安装,另有1台吊装至机舱、3台吊装至三节塔筒,为实现2021年全场投运目标打下了坚实的基础,跑出了新的“中广核速度”。





分享到:
相关文章 iTAG:
阳江国家海上风电装备质检中心全面复工
建行广西区分行:超21亿元融资支持风电建设
国内单体高度最高、重量最重!海上风电“巨无霸”如何
张家口沽源县风光并网规模达200万千瓦
超32GW!全国沿海大省“十四五”海上风电规划装机、补
怎么看广东海上风电省补方案?
中企投资承建的阿根廷最大风电项目群更多项目投运
中广核境内新能源装机容量突破2400万千瓦
频道推荐
服务中心
微信公众号

CESI
关于本站
版权声明
广告投放
网站帮助
联系我们
网站服务
会员服务
最新项目
资金服务
园区招商
展会合作
节能产业网是以互联网+节能为核心构建的线上线下相结合的一站式节能服务平台。
©2007-2020 CHINA-ESI.COM
鄂ICP备19009381号-2
节能QQ群:39847109
顶部客服微信二维码底部
扫描二维码关注官方公众微信
