首页 行业资讯 政策法规 产业市场 节能技术 能源信息 宏观环境 会议会展 活动图库 资料下载 焦点专题 智囊团 企业库
能源信息  节能产业网 >> 能源信息 >> 风力发电 >> 正文
单船单月吊装12台!中国铁建港航局刷新北方海上风机安装最快纪录
来源:中国铁建港航局 时间:2021/8/31 22:10:20 用手机浏览

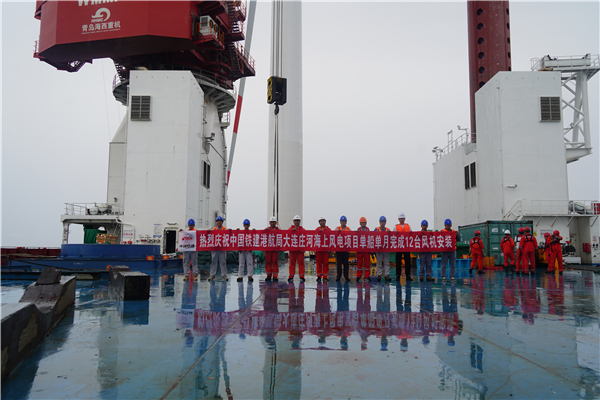

8月31日8时50分,随着15#风机安装的顺利完成,中国铁建港航局大连庄河海上风电项目成功实现8月份单船完成12台大兆瓦风机安装,一举刷新国内北方海上风机安装的最快纪录。

在海上风电抢装潮的大背景下,中国铁建港航局大连庄河海上风电项目成功克服建设规模大、项目工期紧、协调范围广、施工条件复杂等不利因素,打破当前“一机难求、一船难求”的困难局面,实现疫情防控与项目建设两手抓两手硬。8月正是强对流天气的高发季节,有效施工天数不足20天,该项目成功克服台风“烟花”及“奥麦斯”的环流影响,紧紧抓住小窗口期组织吊装作业,顺利实现单船单月完成包括7.5兆瓦、6.25兆瓦、5兆瓦在内的2家厂家3种不同机型共12台风机的安装任务。

自2020年9月完成庄河海上风电Ⅱ号场址(300兆瓦)项目首台风机安装后,中国铁建港航局在后续的施工实践中,自主设计制造通用型轮毂象腿工装适应不同型号机组的安装作业,大胆采用“平衡梁单机抬吊”“叶片穿甲板”等施工工艺科学优化安装工序,梳理好前后场衔接打通供货链各环节,确保海上风机安装的“流水线作业”,实现了施工效率的成倍提升。2020年10-12月,在施工海域最低温度达零下15度时,项目部以单船“三天一台”的安装速度,持续刷新北方海域海上风电冬季不间断施工的最长纪录,并以52小时打破国内同级别海上风机单台安装的最快纪录。中国铁建港航局充分发挥船机设备的优异性能,持续深挖风电安装船潜力,在全力推进风机安装施工的同时,始终秉承质量与安全并重,实现了“零”事故、“零”伤亡,验收合格率100%的安全生产建设目标,以优异成绩打造“铁建品质”。


据悉,中国铁建港航局主要负责辽宁庄河海域海上风电场址共计91根单桩基础工程施工和111台大兆瓦海上风机安装的建设任务,总装机容量达650兆瓦。项目建成后预计年上网电量可达17.3亿千瓦时,每年可节约标煤55.3万吨,减少污染物排放119万吨。

接下来,中国铁建港航局将继续凭借“铁建速度”全力打造精品工程,坚决打赢2021年海上风电攻坚战,为实现国家“双碳”目标贡献“铁建力量”。




分享到:
相关文章 iTAG:
太原重工Aerodyn平台首台4.5MW机组成功并网发电
巨力索具国内首套大兆瓦全角度海上单叶片吊具SAT测试圆
三一重能5MW“箱变上置”陆上风机获DNV权威认证!
频道推荐
服务中心
微信公众号

CESI
关于本站
版权声明
广告投放
网站帮助
联系我们
网站服务
会员服务
最新项目
资金服务
园区招商
展会合作
节能产业网是以互联网+节能为核心构建的线上线下相结合的一站式节能服务平台。
©2007-2020 CHINA-ESI.COM
鄂ICP备19009381号-2
节能QQ群:39847109
顶部客服微信二维码底部
扫描二维码关注官方公众微信
