首页 行业资讯 政策法规 产业市场 节能技术 能源信息 宏观环境 会议会展 活动图库 资料下载 焦点专题 智囊团 企业库
能源信息  节能产业网 >> 能源信息 >> 生物质能 >> 正文
河南滑县静脉产业园生活垃圾焚烧发电项目本月底即将建成投产
来源:滑县发布 时间:2020/9/7 21:44:45 用手机浏览

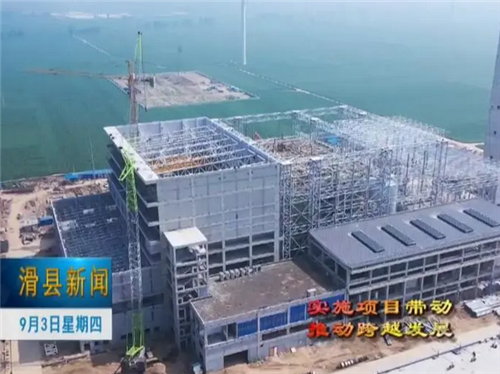

作为全省重点建设项目,滑县静脉产业园生活垃圾焚烧发电项目施工单位精心组织,科学调度,全力加快项目建设进度。目前,项目施工进度已完成90%,本月底即将建成投产。


\

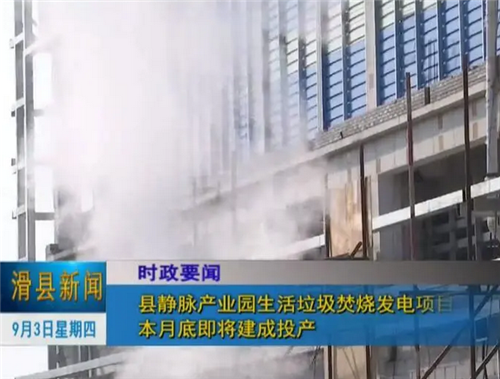

在项目施工现场,记者看到,一阵白色烟雾伴随着呼啸声从蒸汽管道中冲出来,场面十分壮观。项目生产部负责人告诉记者,这个环节是蒸汽管道吹扫,是汽轮机进汽前最后一个环节,也是锅炉投运前的重要试运步骤之一。


\

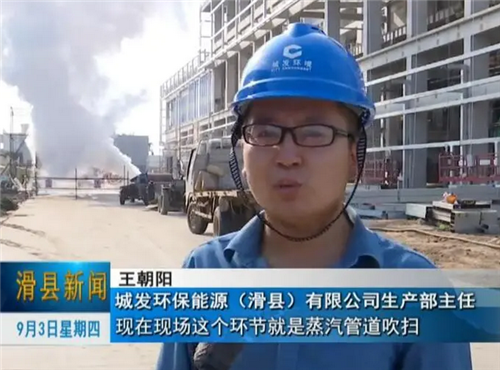

城发环保能源(滑县)有限公司生产部主任王朝阳说:“现在现场这个环节就是蒸汽管道吹扫,就是把管道里面那个金属氧化物还有那些焊渣以及其他杂质全部吹扫干净,防止这些杂质进入汽轮机里面,对汽轮机造成设备损坏,这个节点结束之后,就预示着汽轮机可以冲转,带动发电机发电。”


\

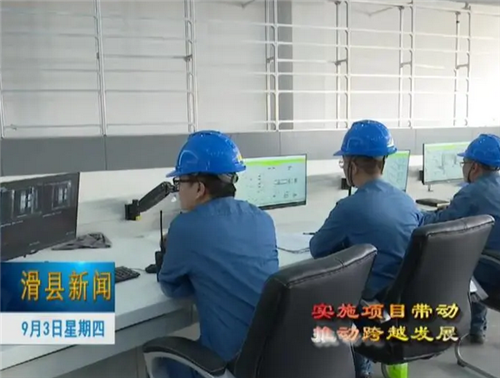

这里是项目集中控制室,电脑屏幕显示的是1号机组的运行参数,其中锅炉、燃烧器、风机、烟囱等主要环节的运行状态一目了然,值班人员通过电脑终端就可以掌握生产设备运行情况。


\

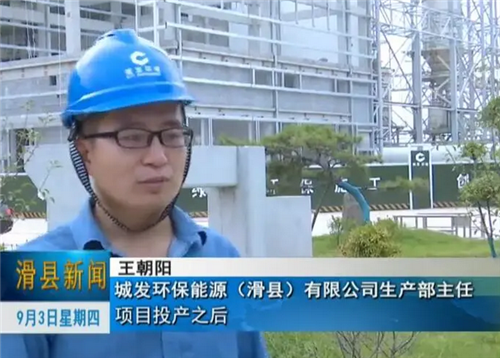

城发环保能源(滑县)有限公司运行值长张银庆说:“控制温度,达到吹管效果,主要是要一个压力和温度,它的吹管压力要求是3.0兆帕,温度就是230多度,以这样的一个参数对管道进行冲洗吹扫。”据王朝阳介绍,目前项目整体施工进度完成90%,1号机组和垃圾接收系统已经安装完成,进入调试阶段,2号机组正在有序推进中。城发环保能源(滑县)有限公司生产部主任王朝阳说:“全场的辅助生产系统已经全部调试完成,2号机工作目前只剩下电气和控制系统的安装,预计在9月中旬安装完成,具备一个调试条件,预计在9月末实现双投。”


\


滑县静脉产业园是全省首批9个静脉产业园示范项目之一,建设内容包括垃圾焚烧发电、餐厨垃圾处理、污泥处理、废旧汽车和电子产品回收处理等,其中生活垃圾焚烧发电项目占地面积98.96亩,总投资约4.5亿元,配置2条500吨/日的焚烧线和2台10MW汽轮发电机组,采用先进的烟气净化处理工艺,将生产和消费过程中产生的废弃物转化为可重新利用的资源和产品,实现各类废弃物资源化和再生利用。


\


城发环保能源(滑县)有限公司生产部主任王朝阳说:“项目投产之后,滑县全县城垃圾还有各乡镇的垃圾,全部拉到焚烧厂进行一个焚烧处理,我们项目日处理1000吨,年处理大概在36.5万吨,垃圾发电量1年大概在1亿度左右,垃圾进入焚烧厂处理之后,大大减少了对国家垃圾填埋占地,还有包括对土壤、还有水的污染,垃圾焚烧后的烟气我们经过脱酸、脱硝,还有活性炭吸附,还有除尘,达到欧盟标准进行排放。”




分享到:
相关文章 iTAG:
广西靖西拟投资5.2亿建生活垃圾焚烧发电站 日处理垃圾
郭云高:倒逼垃圾发电企业变环保被动为环境主动
山东烟台:到2020年八成生活垃圾将用来焚烧发电
三明市城市生活垃圾焚烧发电项目完成投资600万元
预计到2014年底中铺子生活垃圾发电项目可点火投产
频道推荐
服务中心
微信公众号

CESI
关于本站
版权声明
广告投放
网站帮助
联系我们
网站服务
会员服务
最新项目
资金服务
园区招商
展会合作
节能产业网是以互联网+节能为核心构建的线上线下相结合的一站式节能服务平台。
©2007-2020 CHINA-ESI.COM
鄂ICP备19009381号-2
节能QQ群:39847109
顶部客服微信二维码底部
扫描二维码关注官方公众微信
